对于钢结构房屋的建造,我们也有和其他建筑一样的建造过程。我们还需要进行多次计算。至于如何掌握计算的每一个数据,每个项目的要求可能不同。下面我们来看看如何更合理地把握这些数据。
油漆问题
按国标钢结构面积按58㎡/吨计算;大型钢结构经验计算为25-30㎡/吨。

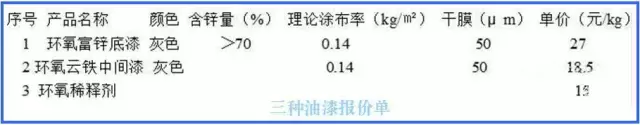

每平方米涂料用量:
1*50μm厚环氧富锌底漆-----约0.25㎏/㎡。
1*100μm厚环氧云母氧化铁中间漆-----约0.4㎏/㎡;
2*40μm厚丙烯酸脂肪族聚氨酯面漆------约0.25㎏/㎡。
1000吨钢结构油漆用量预算:
厚型环氧富锌底漆:1000吨×30㎡/吨×0.25㎏/㎡ == 7500㎏;
重型环氧云母氧化铁中间漆:1000吨×30㎡/吨×0.4㎏/㎡ == 12000㎏;
加厚丙烯酸脂肪族聚氨酯面漆1000吨×30㎡/吨×0.25㎏/㎡ == 7500㎏
报价只是一个表格,按吨位报价是现行国家标准清单中使用的方法,方便填写和结算。
计算表面积也是一件很简单的事情。一般采用计算。不考虑板厚方向的面积),扣除未涂漆的部分,得出总表面积。
我们一般的做法是通过计算油漆面积来计算油漆成本,报价是按吨位报的。
也可以设置配额,但要注意薄元件和厚元件的比例
★★注:C型钢按吨位涂漆不划算,但主要成分还可以。
★★其实一公斤油漆可以喷5平方米,这和工人的操作方法有关
两个典型的工厂数据
预计轻钢厂项目
序号工程数量单价(元)总价(万元)备注
1 基础垫 (C10) 462.35 平方米 1 0.05
2 基础混凝土(C25) 15 9.97 立方米1 0.02
3 基础加固9.23 吨1 0.00
4基础土方794.88 m310.08
5地4044.00 m210.40层带垫层结构
6 刚架立柱(Q345)38.48吨10.00钢材用量4.76(㎏/㎡)
7 刚架梁(Q345)31.22吨10.00钢材用量3.86(㎏/㎡)
8台梁(Q345)110.07吨10.01钢材用量13.61(㎏/㎡)
9台柱(Q345)29.28吨10.00钢材用量3.62(㎏/㎡)
10 屋顶支架(Q235) 2.05 吨1 0.00 钢材消耗0.25 (㎏/㎡)
11 柱间支撑(Q235) 4.15吨1 0.00钢材消耗0.51(㎏/㎡)
12角撑(Q235)0.33吨10.00钢材用量0.04(㎏/㎡)
13檩条(Q235)17.44吨10.00钢材用量2.16(㎏/㎡)
14墙梁(Q235)10.59吨10.00钢材用量1.31(㎏/㎡)
15 拉杆(Q235) <@k 29@>28 吨1 0.00 钢材用量0.41(㎏/㎡)
16钢绞线(Q235)0.97吨10.00钢用量0.12(㎏/㎡)
17钢结构防火247.86吨10.02
18 屋面工程 4049.05 平方米 1 0.40 包括屋面板和保温层
19 墙体工程(板)2410.48 平方米 1 0.24 包括墙板和保温层
20墙体工程(砖墙)338.64平方米10.03双面抹灰
21 排水沟等 4049.05 平方米1 0.40 包括落水管
22高强度螺栓(M20)2000.00套10.20大六角(10.9级)
23高强度螺栓(M16)1508.00套10.15大六角(10.9级)
24地脚螺栓(M20)372.00套10.04 Q235
小计2.07(万元)
不可预见的费用(3.0%)0.06(万元)
总计2.13(万元)
单价2.64(元/平方米)总建筑面积8088.0(平方米)
单位钢材消耗量30.65(kg/㎡) 钢材消耗总量247.9(吨)
三关于丢失问题
p>
1.一般客户在报价的时候加起来最多损失5%,最多取3%,配置文件只有1%,问题很少。
2.工厂实际材料消耗可完全控制在3%以下。
3.遇到懂行的就报5%,不懂的就报8%。
4. 重钢,8% 用于复杂结构
5.钢结构施工手册明确规定75*75以下的角钢为2.2%,80*80~100*100为3.5%,120* 120~150*150为4.3%,180*180~200*200为4.8%,平均为3.7%;工字钢14a以下3.2%,24a以下4.5%,36a以下5.3%二层钢结构厂房造价,60a以下6%,平均4.75% 通道14a以下3.0%,24a以下4.2%,36a以下4.8%,40a以下5.2%,平均4.@ >3%; ~5mm 为 2.0%,6~12mm 为 4.5%,13~25mm 为 6.5%,26~60mm 为 11%,平均 6%
6.在合同中,一定要写明磨损情况,以防后患。
四种钢结构的主要项目
对于正规的车间来说,无论是重钢还是轻钢,工程量的计算也是非常有规律的,可以分为以下几个系统进行计算,不漏项:
1、刚架系统:包括刚架柱、刚架梁、梁柱、梁梁 计算房间、柱、梁之间的连接板、垫板、柱拼接板、梁拼接板的工程量基础。
2、柱间支撑系统:包括柱间支撑十字花、剪式支撑、水平刚性连杆以及与刚架柱连接处的连接板计算。
3、屋面支撑系统:包括屋面水平支撑、水平刚性拉杆、连接板与刚架梁连接处的功量计算。
4、屋面维护系统:包括屋面C型钢(根据不同材质设计不同规格型号)、屋面檩条拉杆、屋面檩条刚性拉杆、角撑、屋面檩条支撑、角撑及屋梁连接处接缝板与屋面彩瓦工程量计算。
5、墙体养护系统:包括墙体C型钢(根据不同材质设计不同规格型号)、墙檩拉杆、墙檩条刚性拉杆、墙檩支撑、山墙墙体计算柱、山墙柱与刚架梁、窗框、门框、门窗框与墙梁的连接节点、墙彩瓦的连接节点。
6、吊车梁系统:包括吊车梁、车厢、吊车梁与刚架柱的连接节点、制动梁、轨道、轨道压片的计算。
7、遮阳篷系统:包括悬臂钢梁(主次梁)和遮阳篷彩瓦的计算。
这里需要注意的是,对于一般的安装螺栓,我们不记录数量,因为这部分的成本已经包含在安装安装的单价中,但是对于高强度螺栓,数量应该根据主要考虑的材料类别进行指定。以上计算程序是我在钢结构预算中的一点经验。提供给技术人员的投标价格和施工方案一目了然。如果您技术熟练,可以完成对一般轻钢车间招标的工程量计算。报价需要1天半才能拿到!分享给大家,如有不足,请多多指教!
工程量预算表
一、钢柱(含檩托盘)
二、上下焊盘(-80×80×20,-80×80×6)@>
三、地脚螺栓
四、梁(含檩板)
p>
五、 地脚螺母(一杆三母)
六、屋顶板
七、屋顶夹
p>
八、檩条
九、角括号
十、 直括号和斜括号
十个一、直拉杆套
十个二、 拉杆(系梁)
十个三、起重机梁,起重机梁连接板,支撑
十个四、墙板
十五、边饰①屋脊内板②屋脊外板③檐滴④山墙角⑤墙角
⑥檐口与墙体交界处的阴角⑦墙裙⑧门、窗⑨檐篷⑩山墙护栏闪灯⑥护栏顶面
十个六、高强度螺栓
十个七、M12普通镀锌螺栓(檩条、角撑)
十个八、支柱、大括号普通螺母
p>
十个九、M16、M20 ...普通螺栓
两个十、自攻钉、铆钉防水胶
二十个一、支架(角钢或圆钢)
二十个二、护栏柱
二十个三、天沟(包括天沟塞)、落水管(圆管)
二十四、落水管、夹子、弯头
二十五、内护栏板、雨棚底板、雨棚面板
二十六、山墙角
二十七、窗、门(推拉门、推拉门、轴承、门扇等)
五扇门的钢含量(不包括起重机)
跨度钢含量(公斤/平方米)
12 10~23
15 15~22
20 18~24
30 25~34
36 28~38
48 30~45
60 45~60
六色钢板损耗
1、 按米或平方米计算。
2、 屋顶板的损失可以完全弥补2%。根据图纸,墙板的用量应在3%以上。
3、 磨损成本应该加到单价中,因为这个金额如果被审计是不会被确认的。

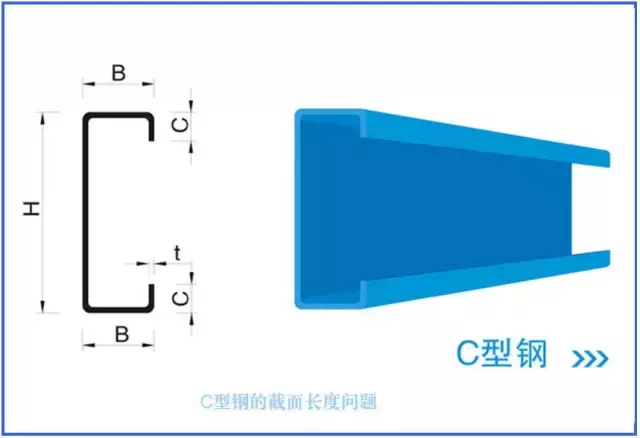

七关于C型钢的截面长度
1、C型钢的断面尺寸也要根据它的加工来计算,从工艺上看,0.5的C型钢实际上是用340mm宽的薄钢卷制成< @2.5mm厚,由专用冷弯机压制,所以具体C线钢截面尺寸应该是所有边长之和减去4个角(每个角为5mm)。例如0.5的C型梁截面长度为(200+60+60+20+20-20=340)
2、或C型钢下料宽度为展开宽度减去8倍厚度,Z型钢下料宽度为板材展开宽度减去5倍厚度
八个螺柱的成本
是的,您可以按比例安装吨位计费。螺栓厂也是按装1吨成品来计算的。一般是12000元/吨,所以生产95mm长10000套,125mm生产8600套。现在北京可以按照每套4-5元的价格,包括磁环的价格。产品综合单价3-4元+施工1元=4-5元,同时考虑实际情况考虑2%的损失。
9 关于焊缝重量
1、焊缝重量一般占组件的2%左右
2、焊缝重量一般不计入总重量
p>
3、探伤费用可与业主协商
10喷砂除锈费用
1、钢结构喷砂达到Sa2.5级,价格在150-200元/吨左右
第 11 次关于尖锐的黄金问题
1、建安税(收据)
建筑安装工程税是指国家税法规定应计入建筑安装工程造价的营业税、城市维护建设税和教育费附加。
1)营业税;营业税金额为营业税税率的3%
2)城市维护建设税=应交营业税X适用税率
城市7%,县镇5%,农村1%
3)教育费附加为营业税的3%
为方便起见,总长度合并计算,工程造价加利润为计税基数。那就是:
税收=(直接成本+间接成本+利润)X税率
这里的税率={1/[1-营业税率X(1+城市维护建设税率+教育费附加)]-1}X100%
如果项目在市区:3.41%
如果项目在市区对于县镇:3.35%
如果项目在农村:3.22%
2、增值税**(大票)
由于钢结构企业是加工企业,按照加工企业的税率征收17%的增值税,但实际上很大一部分已经从材料采购中扣除,实际是:(工程成本中的加工部分/1.17)*17%-材料费*17%等于实际缴纳的税金,约为3%。如果钢结构建筑公司写17 %,甲方可能会混淆,所以用工程税率表3.41%的<@来取税。其实钢结构加工企业的税值和建筑业的税值是不一样的。每个项目都是根据实际情况计算,而不是固定值。
注意:上面的材料成本是这样计算的。市场价格为每吨1000元。如果我买一吨,材料成本是1000元,而不是实际支付给材料供应商的1017元。
12人机料比
一般工程中,人机材料的比例为1:1.5:4.1
十三阻燃涂料
4.3@>
1、油性(薄型)和水性(厚型)二层钢结构厂房造价,一级成本60元/平方米,二级成本40元/平方米,太如果消防站太低了,没有管理怎么能过去
2、防火涂料需要检测,提前与主管沟通,做哪些检测,供应商是否提供检测费用
十四交通费
1.40-50元/吨
十四加工安装费
我们负责钢结构的制造安装分为三部分:人工成本、机械成本、辅助材料成本。由于结构形式不同,所用材料的大小不同,成本也不同;车间制造人工成本180~280/吨,包括型钢、H型钢、格子型;辅料及机械成本300~400/吨,包括切割、焊接、装配、打磨;抛丸250/吨;普通漆200/吨;管理费,机械折旧150,加税60/吨;安装比较简单,比如轻钢人工费150,机械费100,辅助材料50或300元。
